Badsanierung Ablauf: Reihenfolge, Dauer und Kosten im Überblick

15. September 2026
Badsanierung Ablauf: Reihenfolge, Dauer und Kosten im Überblick

Eine professionelle Badsanierung folgt fast immer derselben Reihenfolge: Planung, Entkernung, Rohinstallation, Abdichtung, Estrich, Fliesen, Endmontage und Abnahme. Die reine Bauphase dauert meist 2 bis 4 Wochen, das Gesamtprojekt inklusive Planung und Lieferzeiten eher 8 bis 14 Wochen. Bei 7 bis 9 Quadratmetern liegen die Kosten häufig im mittleren Preissegment, wobei ein KfW-Zuschuss vor Baubeginn beantragt werden muss.


Kurz gesagt:

  • Die technische Reihenfolge der Badsanierung ist zwingend, weil Arbeiten wie Elektrik, Sanitär und Abdichtung nur in festgelegten Phasen erfolgen dürfen.
  • Bei einer Komplettsanierung sollten die Angebote eine detaillierte Materialliste enthalten, um echte Vergleichbarkeit und Kostenkontrolle zu gewährleisten.
  • Der KfW-Zuschuss für barrierereduzierende Maßnahmen muss vor Baubeginn beantragt werden, eine nachträgliche Förderung ist ausgeschlossen.
  • Das Planen und Koordinieren durch einen Komplettanbieter reduziert Terminprobleme und Schnittstellenfehler erheblich, insbesondere bei barrierefreien Umbauten.
  • Die Bauzeit für eine komplette Sanierung liegt meist bei 2 bis 4 Wochen, die Gesamtprojektzeit inklusive Planung bei 10 bis 14 Wochen.

Installateur John GmbH
Ihr Bad, passend geplant und umgesetzt
Installateur John plant und realisiert individuelle Komplettsanierungen und Teilrenovierungen mit persönlicher Beratung in Bremen.
Bad modernisieren

Inhaltsverzeichnis

Welche Arbeitsschritte umfasst der Badsanierung-Ablauf?

Der Badsanierung-Ablauf gliedert sich in acht Phasen, die aufeinander aufbauen. Wer eine dieser Phasen überspringt oder in falscher Reihenfolge angeht, riskiert Feuchteschäden oder teure Nacharbeiten, wie Handwerksempfehlung betont.

  1. Bestandsaufnahme & Aufmaß: Vor-Ort-Termin mit Vermessung, Leitungscheck und bei Altbauten einer Schadstoffprüfung.
  2. Planungsphase: 3D-Planung, Materiallisten, Budgetrahmen und Terminplan werden festgelegt.
  3. Demontage und Entkernung: Alte Fliesen, Sanitärobjekte und teilweise der Estrich werden entfernt und fachgerecht entsorgt.
  4. Rohinstallation: Sanitär- und Elektroleitungen werden neu verlegt, oft inklusive Vorwandinstallation.
  5. Verbundabdichtung nach DIN 18534: Die Flächen in Dusche, Boden und Wandbereichen werden normgerecht abgedichtet.
  6. Estrich und Trocknung: Der Bodenaufbau wird hergestellt, gefolgt von einer Trocknungsphase, die nicht verkürzt werden darf.
  7. Fliesen- und Oberflächenarbeiten: Wand- und Bodenfliesen, Putzarbeiten und Malerarbeiten schließen den optischen Ausbau ab.
  8. Endmontage und Abnahme: Sanitärobjekte, Armaturen und Möbel werden montiert, danach folgt die Übergabe mit Protokoll.

Diese Abfolge ist bautechnisch zwingend. Sanitär- und Elektroarbeiten müssen laut Handwerksempfehlung vor Estrich und Fliesen abgeschlossen sein, sonst müssen bereits verlegte Böden wieder aufgestemmt werden.

Wie bereiten Sie Planung und Angebotsphase richtig vor?

Bevor der erste Handwerker anrückt, entscheidet sich schon viel über den späteren Erfolg der Badsanierung. Wer hier gründlich arbeitet, spart sich später Ärger und Nachträge.

  • Prüfen Sie den Bestand: Leitungsverlauf, Feuchtigkeitsschäden und bei Altbauten eine Schadstoffkontrolle, etwa auf Asbest in alten Fliesenklebern.
  • Definieren Sie Ihren Bedarf klar, zum Beispiel Barrierefreiheit, Fußbodenheizung oder die Position neuer Geräte.
  • Legen Sie das Material- und Ausstattungsniveau fest, bevor Sie Angebote einholen.
  • Holen Sie mindestens drei Angebote mit schriftlichem Leistungsverzeichnis ein und vergleichen Sie diese Position für Position.
  • Klären Sie bei Festpreisangeboten genau, was inkludiert ist und was nicht, etwa Lieferzeiten oder mögliche Nachträge.
  • Planen Sie einen zeitlichen Puffer für Lieferverzögerungen und Terminverschiebungen ein.

Eine frühe Bedarfsklärung mit 3D-Planung reduziert teure Planungsfehler deutlich, wie eine Analyse zur Innenraumabdichtung zeigt.

Profi-Tipp: Fordern Sie bei jedem Angebot eine genaue Materialliste mit Herstellerangaben. So vergleichen Sie tatsächlich Gleiches mit Gleichem und nicht nur die Endsumme.

Wie funktioniert die KfW-Förderung bei der Badsanierung?

Für barrierereduzierende Maßnahmen gibt es über das KfW-Programm 455-B einen Investitionszuschuss, der vor Baubeginn beantragt werden muss, eine nachträgliche Förderung ist ausgeschlossen, wie PROFIRECHNER klarstellt.

  • Stellen Sie den KfW-Antrag, bevor der erste Handwerker mit den Arbeiten beginnt.
  • Prüfen Sie eine mögliche Kombination mit Leistungen der Pflegekasse oder steuerlichen Vorteilen, was die Nettoinvestition oft spürbar senkt.
  • Lassen Sie sich von Ihrem Handwerksbetrieb eine detaillierte Leistungsbeschreibung und Materialliste geben, denn beide Unterlagen fordert die KfW meist ein.
  • Klären Sie frühzeitig, ob Grundrissänderungen geplant sind. Dann braucht es zusätzlich einen Architekten oder Statiker für die Genehmigung.

Mehr zu Fristen und Kombinationsmöglichkeiten finden Sie in unserem Ratgeber zur KfW-Förderung für den Badumbau.

Warum lohnt sich ein Komplettanbieter für die Gewerkekoordination?

Bei einer Badsanierung greifen mehrere Gewerke ineinander: Sanitärinstallateure, Elektriker, Fliesenleger, Trockenbauer und oft auch Maler. Jedes davon einzeln zu beauftragen, klingt nach Kostenersparnis, birgt aber echte Risiken.

  • Sanitärinstallateure verlegen Wasser- und Abwasserleitungen und montieren später die Objekte.
  • Elektriker übernehmen Steckdosen, Beleuchtung und gegebenenfalls die Fußbodenheizung.
  • Fliesenleger sind für Abdichtung, Estrichanschluss und Oberflächen verantwortlich.
  • Trockenbauer und Maler schließen Wände und Decken fertig ab.

Bei Einzelvergabe entstehen häufig Terminprobleme: Ein Gewerk wartet auf das andere, Schnittstellenfehler bleiben unentdeckt, bis es teuer wird. Ein Komplettanbieter bietet einen zentralen Ansprechpartner, einen abgestimmten Zeitplan und übernimmt die Verantwortung für genau diese Schnittstellen. Das verringert Schnittstellenrisiken deutlich und hält Termine oft verlässlicher ein als eine selbst koordinierte Einzelvergabe, wie ein Handwerksratgeber festhält.

Profi-Tipp: Lassen Sie sich vom Komplettanbieter vor Vertragsunterschrift eine grobe Zeitleiste mit Puffern für jedes Gewerk zeigen. So erkennen Sie schon vorab, ob der Zeitplan realistisch kalkuliert ist.

Warum ist die technische Reihenfolge bei der Badsanierung bindend?

Sanitär- und Elektroinstallation müssen vor Estrich und Fliesen fertig sein, weil danach kein Zugriff mehr auf die Leitungen besteht, ohne den Boden wieder aufzureißen. Diese Logik zieht sich durch den gesamten technischen Ablauf.

Die Verbundabdichtung nach DIN 18534 ist dabei der kritischste Einzelschritt. Sie regelt, wie Dusch-, Wand- und Bodenflächen gegen eindringende Feuchtigkeit geschützt werden, und entscheidet über die langfristige Dichtigkeit des Bades. Wird diese Norm nicht eingehalten, drohen laut einer Fachanalyse zur Innenraumabdichtung kostspielige Feuchteschäden, die oft erst Jahre später sichtbar werden, wenn Schimmel hinter den Fliesen wächst.

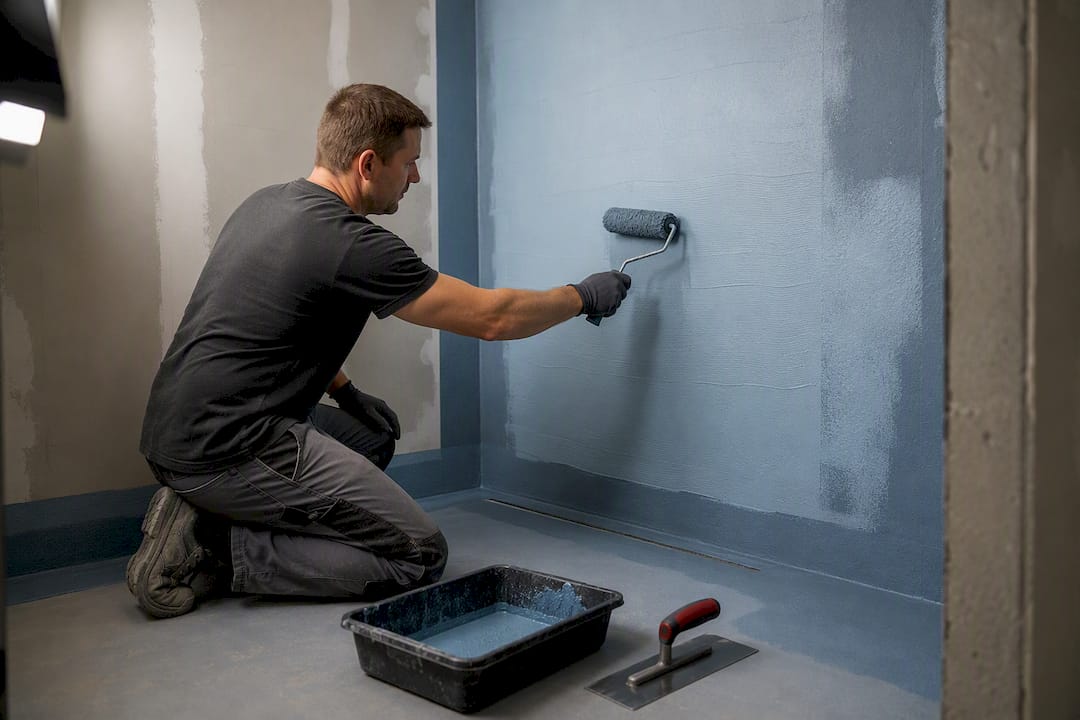

Professionelle Abdichtung der Duschwand

Trocknungszeiten sind der zweite neuralgische Punkt. Estrich, Verputz und Abdichtung brauchen Zeit, um vollständig auszuhärten, und diese Zeit lässt sich nicht beliebig verkürzen. Wer die Trocknung unsachgemäß beschleunigt, etwa mit zu früh aufgestellten Heizgeräten, riskiert Rissbildung und spätere Feuchteschäden im Bodenaufbau. Vor dem Verlegen der Fliesen gehört deshalb eine Dichtigkeitsprüfung zum Standard, deren Ergebnis in einem Prüfprotokoll dokumentiert wird. Dieses Protokoll ist im Streitfall oft der einzige Nachweis, dass fachgerecht gearbeitet wurde.

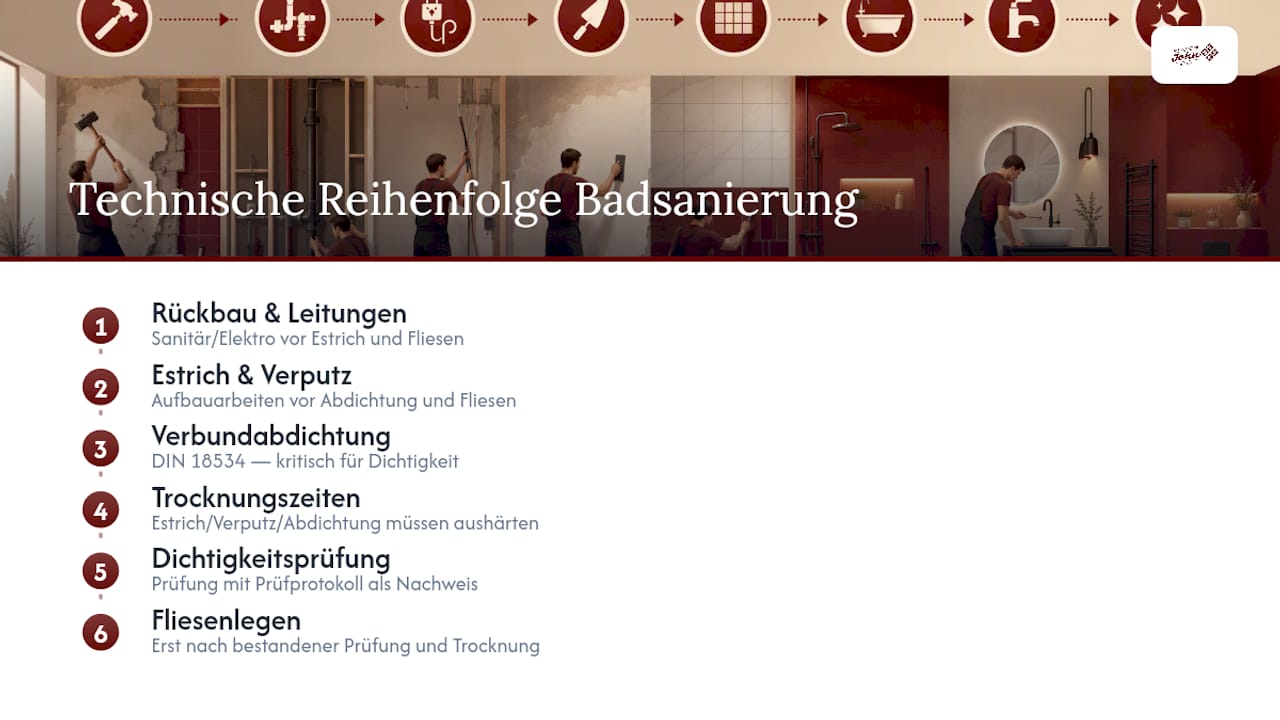

Technischer Ablauf bei der Badsanierung

Wie lange dauert eine Badsanierung wirklich?

Die Antwort hängt stark vom Umfang ab. Eine reine Teilsanierung, etwa der Austausch von Armaturen oder Fliesenausbesserungen, ist oft in wenigen Tagen erledigt. Eine Komplettsanierung braucht dagegen 2 bis 4 Wochen reine Baustellenzeit, ein Premium-Umbau mit aufwendiger Technik kann darüber liegen.

Wichtig ist der Unterschied zwischen Bauzeit und Gesamtprojektzeit. Vom ersten Kontakt bis zur Übergabe vergehen laut Handwerksratgeber typischerweise 10 bis 14 Wochen, davon allein 4 bis 8 Wochen für Planung und Materialbestellung.

  • Demontage und Entkernung: meist 1 bis 3 Tage.
  • Rohinstallation Sanitär und Elektro: rund 3 bis 5 Tage.
  • Estrich inklusive Trocknung: je nach Estrichart 1 bis 3 Wochen.
  • Fliesenarbeiten und Endmontage: etwa 1 Woche.

Fußbodenheizungen, Grundrissänderungen oder Sonderfliesen mit langen Lieferzeiten verlängern den Plan zusätzlich. Handwerksbetriebe sind regional oft mehrere Monate ausgebucht, weshalb ein Vorlauf von einigen Monaten sinnvoll ist, wie My-Hammer berichtet. Für die Bauzeit selbst lohnt sich eine Übergangslösung, etwa eine mobile Dusche im Gästebad oder ein Zeitfenster im eigenen Urlaub. Details zu realistischen Zeitrahmen finden Sie im Beitrag zur Badumbau-Dauer.

Was kostet eine Badsanierung nach Größe und Umfang?

Als Faustregel gilt: Je hochwertiger die Ausstattung und je kleiner die Grundfläche, desto höher der Preis pro Quadratmeter, weil sich Fixkosten wie Anfahrt und Rohinstallation auf weniger Fläche verteilen.

BadgrößeSanierungsumfangKostenrahmen
4–6 m²Einfache Renovierung3.000–9.000 €
7–9 m²Komplettsanierung mittlerer Standard9.000–16.000 €
10–14 m²Premium-Sanierung mit Sonderwünschen16.000–30.000 €

Diese Bandbreiten stammen aus einer Kostenanalyse für Badsanierungen, die für ein 7 bis 9 Quadratmeter großes Bad realistisch 9.000 bis 16.000 € ansetzt, bei einer allgemeinen Spanne von 3.000 bis 30.000 € je nach Ausstattung.

Ein konkretes Beispiel: Ein Mittelklassebad mit 8 Quadratmetern liegt bei etwa 12.000 €. Wird eine barrierereduzierende Maßnahme wie eine bodengleiche Dusche eingebaut, lässt sich der KfW-Zuschuss von bis zu 6.250 € gegenrechnen, was die Nettoinvestition auf rund 5.750 € senkt. Regionale Handwerkerpreise schwanken zusätzlich, weshalb ein lokaler Kostenvoranschlag immer genauer ist als jede Pauschalzahl. Eine ausführliche Kostenaufstellung finden Sie unter Badsanierung Kosten 2026.

Welche Fehler passieren bei der Abnahme am häufigsten?

Die häufigsten Stolperfallen liegen dort, wo man nicht hinschaut: unter den Fliesen. Eine unsachgemäß ausgeführte Abdichtung, zu früh belegter Estrich oder falsch angeschlossene Wasseranschlüsse zeigen sich oft erst Monate später als Feuchteschaden.

  1. Prüfen Sie vor der Unterschrift alle Anschlüsse auf Dichtigkeit und Funktion, inklusive Wasserdruck und Abfluss.
  2. Kontrollieren Sie Fliesenfugen, Silikonabschlüsse und die Ausrichtung von Sanitärobjekten.
  3. Verlangen Sie ein Übergabeprotokoll, das jeden Mangel einzeln dokumentiert.
  4. Bei Mängeln: schriftlich festhalten, eine angemessene Nachfrist setzen und einen Teil der Zahlung bis zur Behebung einbehalten.

Profi-Tipp: Fotografieren Sie jeden Mangel bei der Abnahme sofort mit Zeitstempel. Unterschreiben Sie das Übergabeprotokoll erst, wenn alle Punkte aufgelistet sind, nicht vorher.

Praxisblick: Wann lohnt sich ein Komplettservice wirklich?

Ein erfahrener Anbieter plant und realisiert Badsanierungen aus einer Hand, von der ersten Beratung bis zur Übergabe. Diese Erfahrung zeigt sich besonders bei Altbauten und barrierefreien Umbauten, wo mehrere Gewerke eng ineinandergreifen müssen.

Ein erfahrener Anbieter organisiert Logistik und Sicherheitschecks parallel, statt sie nacheinander abzuarbeiten. Das spart Wochen, die bei getrennter Vergabe oft allein durch Wartezeiten zwischen den Gewerken verloren gehen. Gerade bei barrierefreien Umbauten, wo Türbreiten, Bodengefälle und Haltegriffe exakt aufeinander abgestimmt sein müssen, zahlt sich diese Erfahrung aus. Ein einziger Ansprechpartner, der Planung, Materialbestellung und Ausführung koordiniert, reduziert das Risiko von Schnittstellenfehlern erheblich, gerade dort, wo Fördervorgaben und technische Normen gleichzeitig eingehalten werden müssen.

— Arthur

Ihr Weg zur Badsanierung mit Installateur John GmbH

Ein erfahrener Anbieter übernimmt Beratung, Aufmaß, Komplettplanung und die Koordination aller Gewerke aus einer Hand, statt dass Sie selbst Fliesenleger, Elektriker und Sanitärinstallateur einzeln abstimmen müssen.

Installateur John GmbH

Wer sich vor der Entscheidung erst ein Bild machen möchte, findet in unserer Badausstellung reale Muster und Materialien zum Anfassen. Bei kleineren Vorhaben lohnt sich ein Blick auf unsere Teilrenovierung, bei barrierefreien Umbauten mit KfW-Bezug empfiehlt sich die spezialisierte Seite zum barrierefreien Bad. Für alle anderen Projekte gilt: Je früher Sie einsteigen, desto mehr Spielraum bleibt für Terminplanung und Förderanträge. Vereinbaren Sie jetzt Ihren kostenlosen Beratungstermin und lassen Sie sich ein individuelles Konzept für Ihr Bad erstellen.

Quellen

FAQ

In welcher Reihenfolge wird ein Bad saniert?

Die feste Reihenfolge lautet Planung, Entkernung, Rohinstallation, Verbundabdichtung nach DIN 18534, Estrich, Fliesen, Endmontage und Abnahme. Diese Abfolge ist bautechnisch zwingend, da spätere Schritte auf den vorherigen aufbauen.

Wie viel kostet es, ein Bad komplett sanieren zu lassen?

Für ein 7 bis 9 Quadratmeter großes Bad liegen die Kosten meist zwischen 9.000 und 16.000 €. Je nach Größe und Ausstattung reicht die allgemeine Spanne von 3.000 € bis 30.000 €.

Wie lange dauert es, ein Bad komplett zu sanieren?

Die reine Bauzeit beträgt bei einer Komplettsanierung meist 2 bis 4 Wochen. Vom ersten Kontakt bis zur Übergabe vergehen inklusive Planung und Lieferzeiten typischerweise 10 bis 14 Wochen.

Was gehört alles zur Badsanierung?

Dazu zählen Demontage, Sanitär- und Elektroinstallation, Verbundabdichtung, Estrich- und Fliesenarbeiten sowie die Endmontage von Sanitärobjekten und Möbeln. Ein erfahrener Anbieter deckt diesen gesamten Ablauf als Komplettleistung ab, inklusive Koordination aller beteiligten Gewerke.

Muss der KfW-Antrag vor Baubeginn gestellt werden?

Ja, der Antrag für den KfW-Zuschuss 455-B muss vor dem ersten Handwerkereinsatz eingereicht werden. Eine nachträgliche Förderung ist bei bereits begonnenen Arbeiten ausgeschlossen.
